زنقة 20 ا الرباط | عبد الرحيم المسكاوي | محمد أربعي
حل رئيس الحكومة، عزيز أخنوش عشية اليوم الثلاثاء، بحوض مياه سبو نواحي منطقة علال التازي بالمحطة الأولى لضخ المياه للإطلاع على سير أشغال مشروع الطريق السيار المائي من نهر سبو إلى حوض أبي رقراق عبر قناة مائية تندرج في إطار الشطر الأول من البرنامج الاستعجالي من مشروع الربط بين حوضي سبو وأبي رقراق.
وإطلع رئيس الحكومة على سير الأشغال حيث قدمت له الشروحات التقنية حول عملية تحويل فائض مياه حوض سبو التي كانت تضيع بالمحيط الأطلسي إلى حوض أبي رقراق من أجل تأمين تزويد محور الرباط-الدار البيضاء بالماء الشروب لساكنة تقدر بحوالي 12 مليون نسمة، وكذا تخفيف الضغط على سد المسيرة.

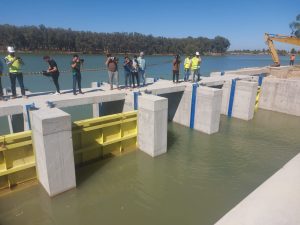

وانتقل رئيس الحكومة في ذات الجولة التفقدية إلى محطة الضخ الثانية بمنطقة سيدي علال البحراوي حيث إطلع على سير الأشغال وبدأ عملية نقل المياه إلى حوض أبي رقراق.
ويهدف المشروع أولا إلى الربط بين حوضي سبو وأبي رقراق، من خلال ربط سد المنع بحوض سبو، بسد سيدي محمد بن عبد الله بحوض أبي رقراق ، وذلك بغية تثمين ما بين 350 إلى 470 مليون متر مكعب من المياه، التي كانت تضيع في البحر، حيث سيمكن هذا المشروع من تخفيف الضغط على سدود حوض أم الربيع التي تزود الجزء الجنوبي من مدينة الدار البيضاء بالماء، وبالتالي تخصيص حجم أكبر من المياه لسقي الأراضي الفلاحية المجهزة.
وقال رئيس الحكومة، عزيز أخنوش، اليوم الثلاثاء، إن الهدف الذي حدده مشروع ربط حوض سبو بحوض أبي رقراق يتمثل في بلوغ صبيب يناهز مليون متر مكعب يوميا.

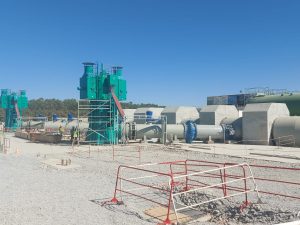

وأبرز السيد أخنوش، في تصريح للصحافة خلال زيارة ميدانية لموقع سد المنع الذي يتضمن محطة الضخ 1 ومحطة الضخ 2، أن “مشروع ربط حوض سبو بحوض أبي رقراق، التي وصلت الأمتار المكعبة الأولى إلى الرباط، يهدف إلى بلوغ صبيب يناهز مليون متر مكعب يوميا، أي تقريبا 360 مليون متر مكعب سنويا”.
وأوضح أن هذه الزيارة الميدانية تأتي بعد إتمام وضع محركات الضخ كمرحلة أولى، لافتا إلى أنه “سيتم إضافة محركات ضخ إضافية مستقبلا، لنصل إلى الصبيب الذي نطمح إليه من أجل إتمام نقل المياه إلى الرباط والدار البيضاء “.
ولفت رئيس الحكومة إلى أن هذا المشروع الملكي الضخم، الذي يندرج في إطار البرنامج الوطني للتزويد بالماء الشروب والري، يتوخى تحويل فائض مياه حوض سبو التي كانت تضيع بالمحيط الأطلسي، إلى حوض أبي رقراق من أجل تأمين تزويد محور الرباط- الدار البيضاء.
واعتبر أن هذا المشروع المهيكل تم وضعه بفضل الجهود الكبيرة التي تبذلها الحكومة، بتعليمات من صاحب الجلالة الملك محمد السادس، وبتنسيق بين وزارات مختلفة وخاصة التجهيز والماء، والفلاحة، والداخلية، والاقتصاد والمالية، وكذا بمشاركة عدد من المتدخلين الذي كانوا جميعا وراء هذا الورش.
وخلص إلى أن هذا المشروع تم إنجازه بفضل عدد من الشركات المغربية التي تتميز بمستوى عالمي، مسجلا أنه ” برنامج كان يمكن أن يستغرق إنجازه 3 سنوات على الأقل، لكن تم إنجازه تقريبا في مدة تتراوح بين 8 أشهر و 10 أشهر، ومازلنا بصدد إتمامه”.
يشار إلى أن هذا المشروع تطلب ما يناهز تسعة أشهر، حيث تم الشروع في تشغيله تدريجيا ابتداء من يوم 24 غشت 2023 لإجراء التجارب اللازمة على المعدات وتحويل المياه بصبيب أولي لا يتعدى 3 متر مكعب في الثانية. وسيتم في غضون الأسابيع القادمة الزيادة تدريجيا في صبيب المياه ليصل إلى 15 متر مكعب في الثانية، مما سيمكن من تحويل حجم سنوي من فائض مياه حوض سبو يتراوح بين 350 و400 مليون متر مكعب.
ويتكون هذا المشروع ، الذي تقدر كلفته الإجمالية بحوالي 6 مليار درهم ، من منشأة لأخذ الماء على مستوى سد المنع على واد سبو ، و 67 كلم من القنوات الفولاذية بقطر 3200 ملم ، ومحطتين للضخ بصبيب 15 متر مكعب في الثانية ، و حوض لإيصال الماء لحقينة سد سيدي محمد بن عبد الله.
